Las 11 obras más grandes contratadas a Odebrecht quedaron inconclusas

Según informe de Transparencia Venezuela, el monto de 20 de los 40 contratos que se sabe fueron suscritos con la brasilera, supera la cantidad de 29.974 millones de dólares, así como también que los pagos que se hicieron en 18 de estos contratos, totalizan 13.266 millones de dólares.

0
3168

«Venezuela es el país donde la compañía pagó la suma más alta de sobornos para obtener contratos. Gracias a la estrecha relación política que mantenían Caracas y Brasilia, las administraciones de los presidentes Hugo Chávez y Nicolás Maduro pusieron en manos de la compañía brasileña obras de gran envergadura, que demandaban inversiones de miles de millones de dólares. Pero las 11 obras más grandes quedaron inconclusas»., destaca un informe de Transparencia Venezuela

Destaca que de un total de 33 obras y 40 contratos suscritos entre algunos ministerios, o entes adscritos a ellos y, Odebrecht, pero solo conseguimos copia de 9 contratos, e información importante sobre 18.

Asimismo indica que esta organización determinó que el monto de 20 de los 40 contratos que se sabe fueron suscritos con la brasilera, supera la cantidad de 29.974 millones de dólares, así como también que los pagos que se hicieron en 18 de estos contratos, totalizan 13.266 millones de dólares.

Para entender la magnitud de los recursos pactados entre el Gobierno de Venezuela y Odebrecht, se puede recurrir a un solo ejemplo: la nueva etapa del canal de Panamá, una de las obras de ingeniería más importantes del continente, costó 5.000 millones de dólares. Es decir, que con lo comprometido por los 20 contratos, se pudieran hacer seis canales de Panamá.

La modificación de los contratos: “el mecanismo” del desfalco

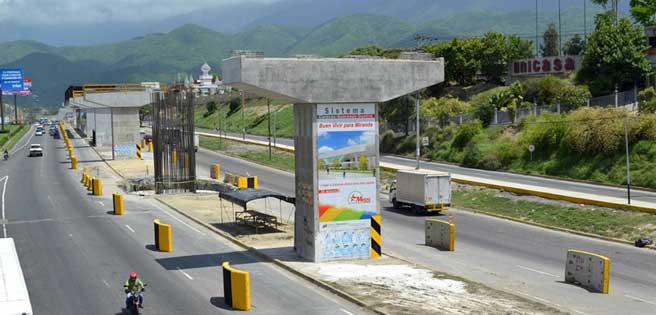

En los negocios con Odebrecht los contratos contemplan pagos en bolívares y dólares, pero en casos como el del Metrocable Petare Sur, Metrocable Antímano y el Metro Caracas- Guarenas- Guatire se establecen desembolsos también en euros.

Con la información disponible de algunas obras, Transparencia Venezuela determinó que las modificaciones de los contratos, o adendas, elevaron los montos comprometidos por la nación de una manera sustancial, si se toma en cuenta el precio acordado al inicio de la obra y el monto estimado para 2017. Todas las obras de Odebrecht  extendieron su fecha de culminación, pero no existe evidencia que explique semejantes aumentos.

Según expertos en contratos, es aquí donde se encuentra la mayor distorsión y un posible mecanismo de corrupción en los acuerdos con Odebrecht.

Del análisis de los montos de 20 contratos a los que tuvo acceso nuestra organización, saltan cifras extraordinarias que contrastan con las necesidades que viven los venezolanos en medio de una crisis humanitaria sin precedentes. Esos contratos involucran los siguientes montos: Bs. 147.951.312.790,18, US$ 5.718.795.329,73 y € 670.450.027,93.

Al llevar esos montos a dólares, sumando las tres cifras a un cambio de Bs. 6,3/$ y de € 1,15/$ (por las fechas de los contratos), se llega al descomunal monto de US$ 29.974.148.225,37.

Nuestra organización también determinó que solo en 18 obras el monto pagado es de US$ 13.266.250.260,91. Es una cifra calculada al cambio arriba referido, que surge de los siguientes montos cancelados: Bs. 77.664.475.211,54, US$ 698.273.973,29 y € 208.940.704.

Lea el informe completo en  :https://transparencia.org.ve/odebrecht/informe-2018/
